Bypass kanalizacji na bulwarze Kadaka, Tallin
Kadaka bulwar Estonia: W grudniu 2019 r. Tallinna Vesi ogłosiła przetarg na awaryjną naprawę rury kanalizacyjnej na bulwarze Kadaka. W sierpniu tego samego roku na tym odcinku doszło do wypadku na dużą skalę. Późniejsze badania wykazały, że 900-metrowa rura była w bardzo złym stanie technicznym.
Projekt:
W grudniu 2019 r. Tallinna Vesi ogłosiła przetarg na awaryjną naprawę rury kanalizacyjnej na bulwarze Kadaka. W sierpniu tego samego roku na tym odcinku doszło do wypadku na dużą skalę. Późniejsze badania wykazały, że 900-metrowa rura była w bardzo złym stanie technicznym. Naprawa była możliwa tylko wtedy, gdy w rurze nie płynęły ścieki. W związku z tym konieczne było wybudowanie tymczasowej rury o długości 1,2 km (d 600 mm), przez którą ścieki były kierowane wokół naprawianego odcinka podczas prac naprawczych.
Rozwiązanie RENTA PUMPS:

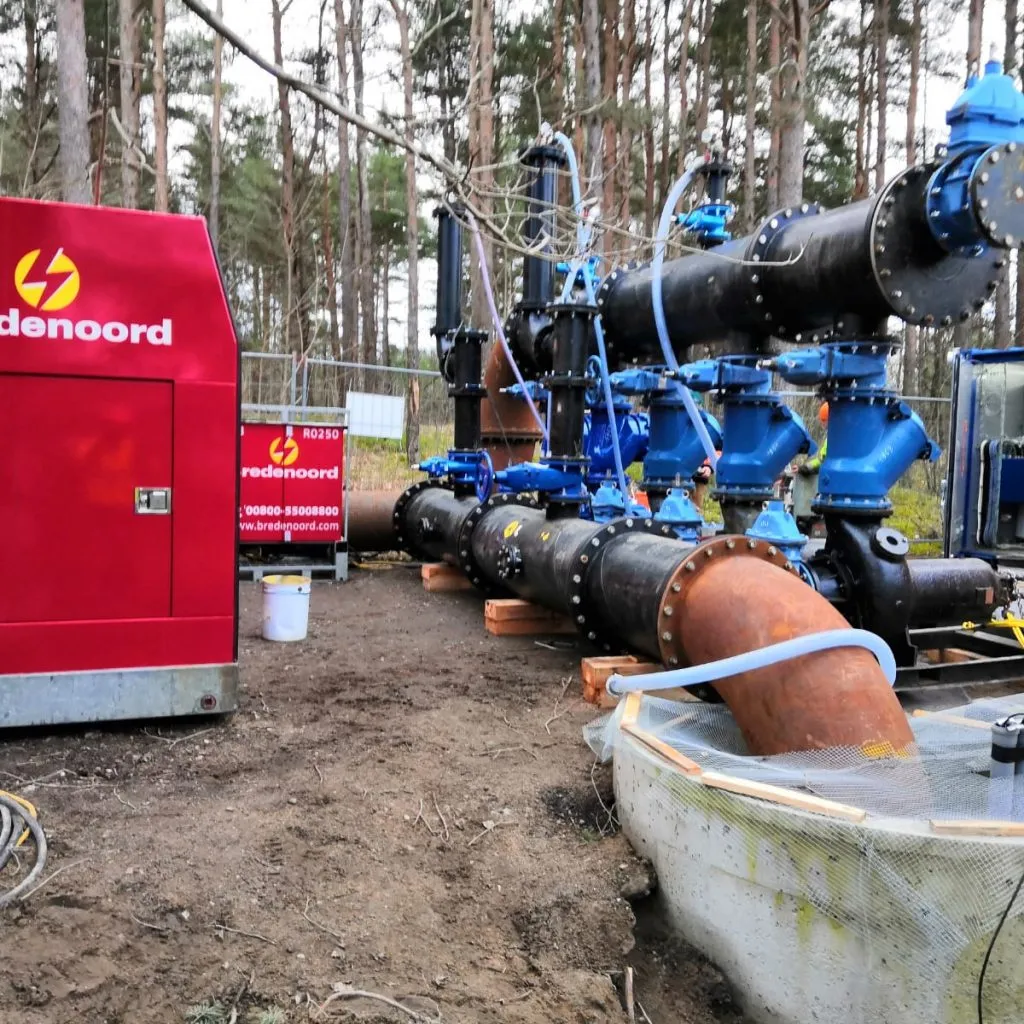

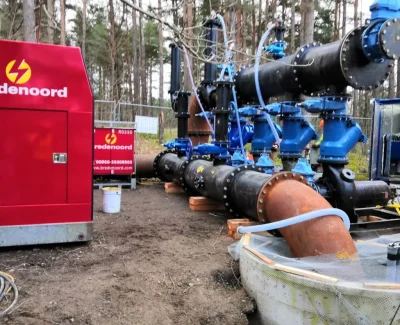

Aby zainstalować pompę, otworzono jedną ze studni na trasie. Następnie umieszczono rurę ssącą pompowni z czujnikami poziomu, z których panele sterowania kontrolują uruchamianie i wydajność pompy składającej się z pięciu pomp głębinowych Hidrostal F10K-H01 pracujących w trybie suchym. Ponadto panele sterowania wysyłają również alarmy SMS, jeśli coś stanie się z pompami lub poziom wody w rurociągu spadnie poniżej określonego minimalnego poziomu.

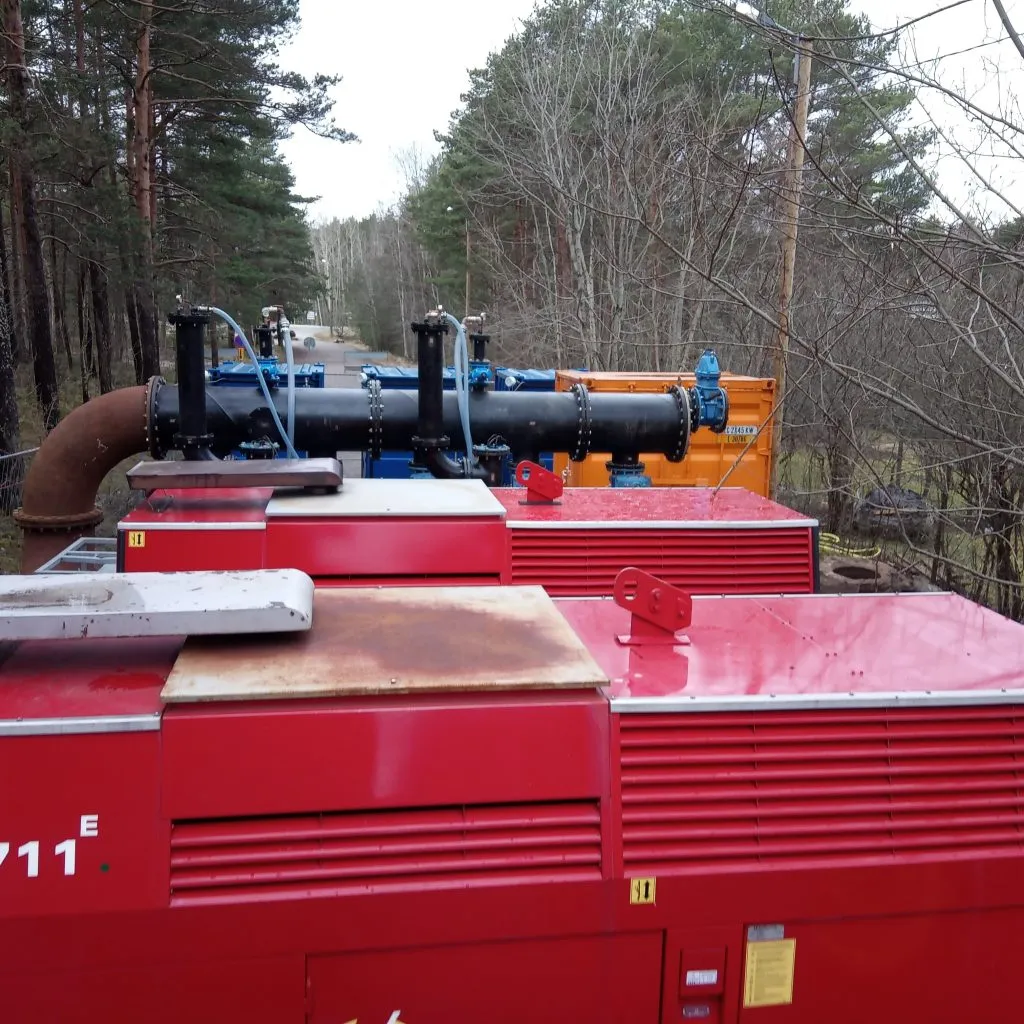

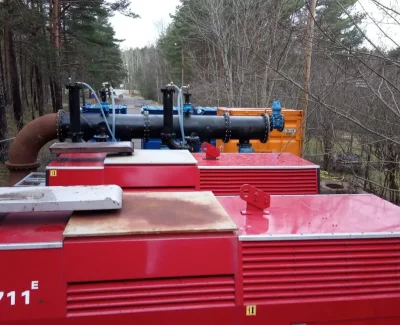

Zasilanie pompy zostało oparte na dwóch generatorach diesla o mocy 320 kW, które zostały wyposażone w moduł sterujący, który automatycznie uruchamia generator zapasowy w przypadku awarii technicznej lub wyłączenia głównego generatora.
Ze względu na prace odbywające się w miesiącach zimowych, generator zapasowy został dodatkowo wyposażony w ładowarkę akumulatorów, podgrzewacz płynu chłodzącego i oleju silnikowego, a ogrzewanie zostało również zainstalowane na linii paliwowej i zbiorniku paliwa.

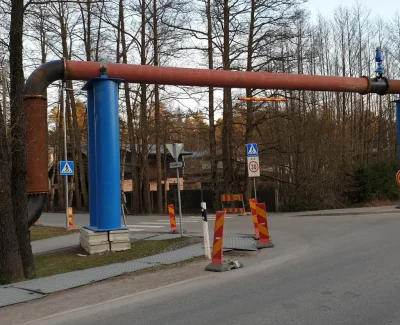

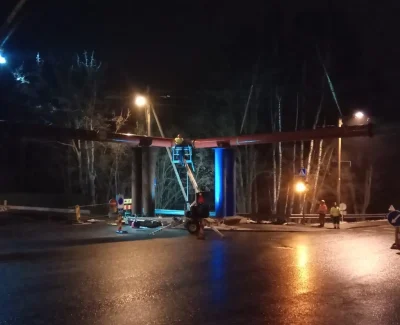

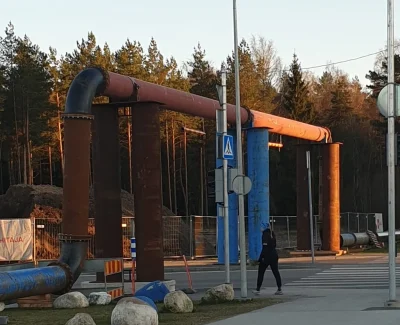

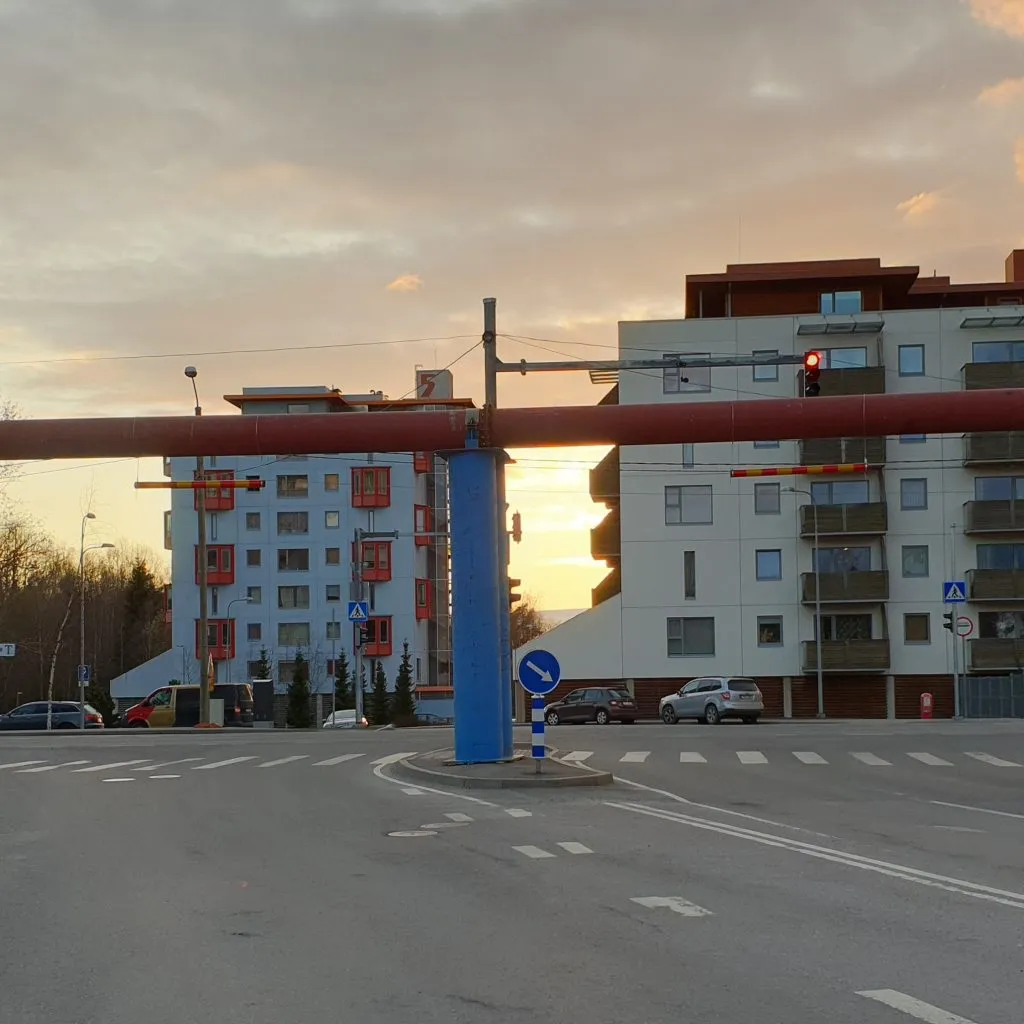

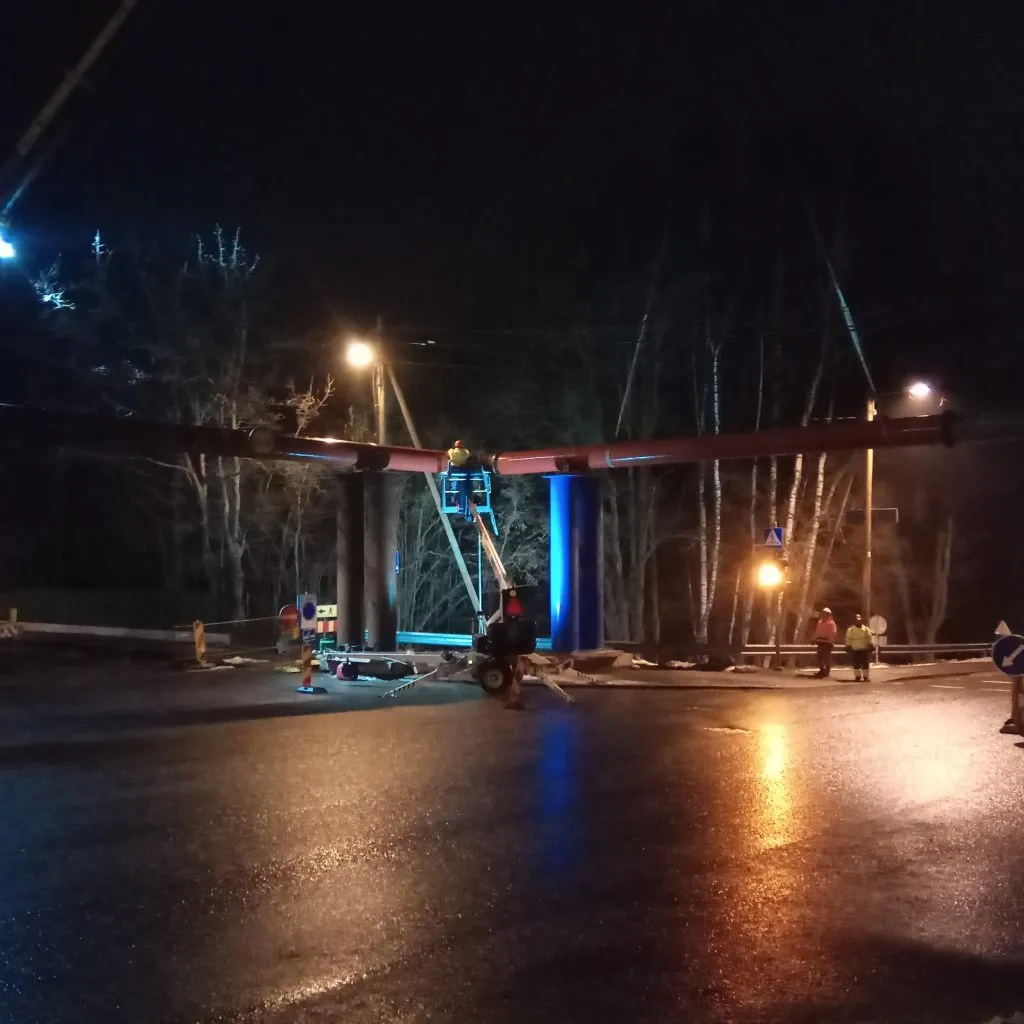

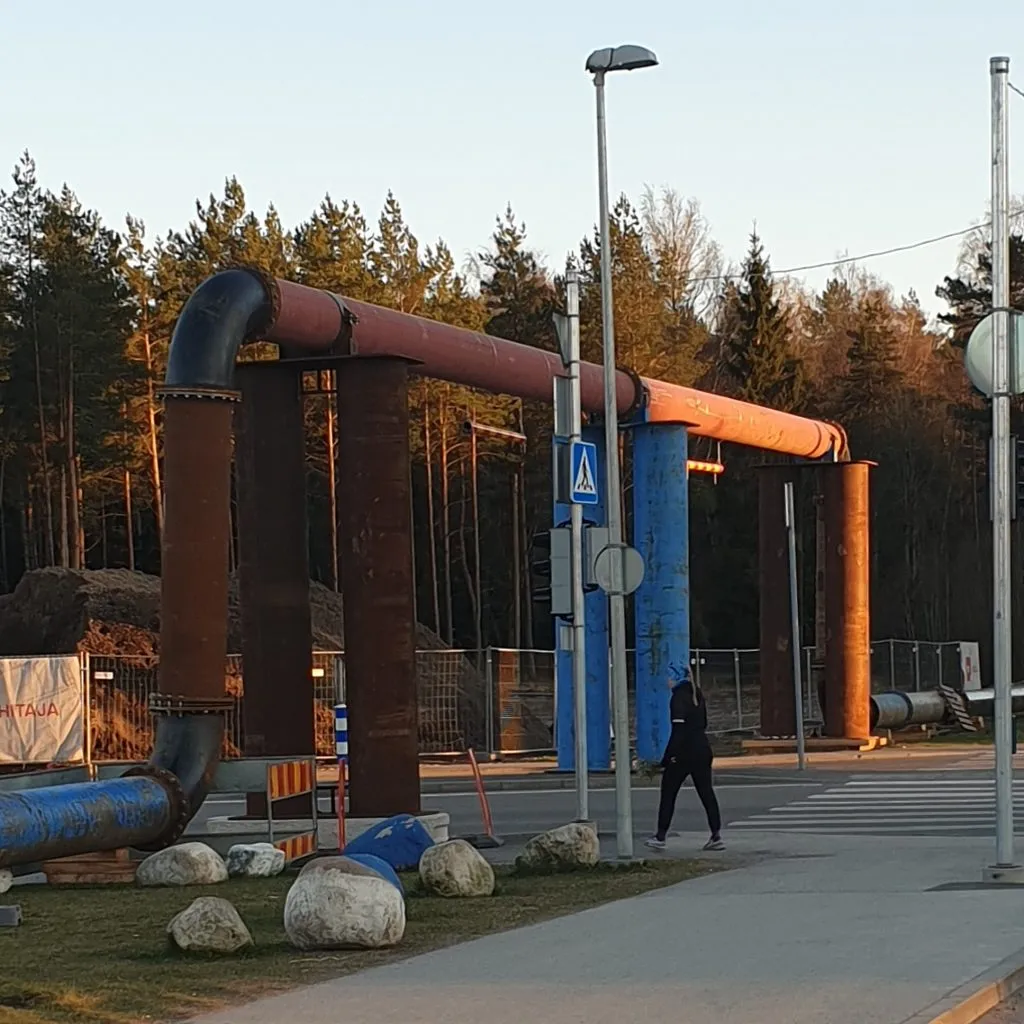

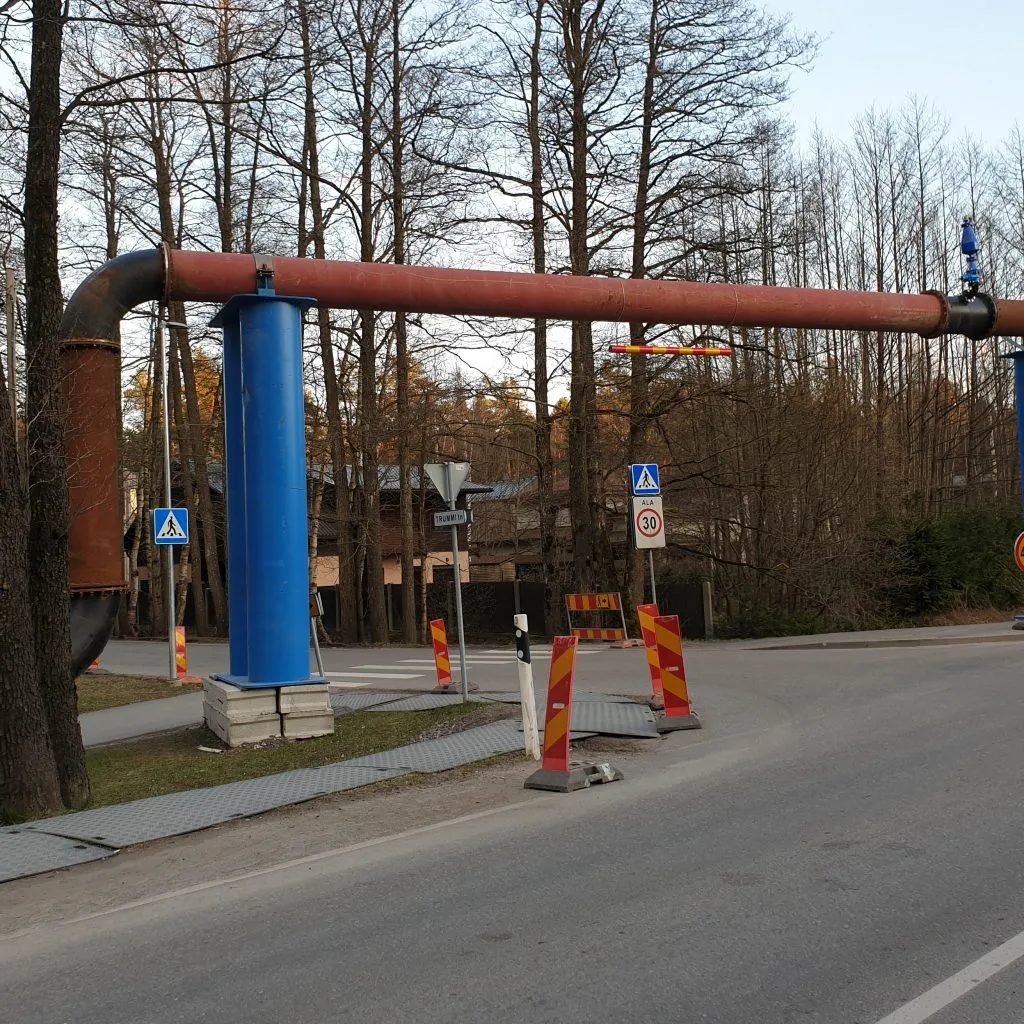

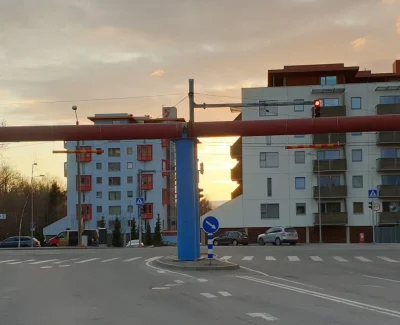

Linia pompowa przecinała się między przepompownią a studnią końcową z 1 skrzyżowaniem i 2 ulicami, których zamknięcie nie zostało zatwierdzone przez władze lokalne. W związku z tym podczas budowy linii konieczne było zbudowanie 3 mostów rurociągowych, które przecinały jezdnię na wysokości 4,5 m od powierzchni drogi, aby zapewnić niezbędny przejazd dla sprzętu ratowniczego i ciężarówek. Pierwsze 2 mosty rurowe zostały również wyposażone w zawory próżniowe, aby zapobiec efektowi zasysania, ponieważ spadek gruntu od pompy do studni końcowej wynosił 18 m.
Sprzęt:
- 5 szt. Hidrostal F10K-H01 990m3/h
- 3 szt. panel sterujący z pływakami
- 4 szt. BUSCH RC 004 F pompy próżniowe
- 2 szt. agregat 320kW z panelem sterującym
- 1 szt. zbiornik paliwa 2 900l do agregatu
- 1 szt. 2 400l ogrzewany zbiornik paliwa do agregatu rezerwowego
- 3 szt. 4,5m wysokiego D600 mostów z rurociągu stalowego

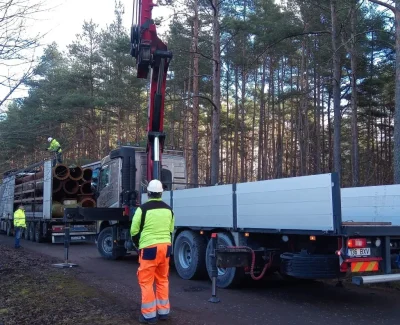

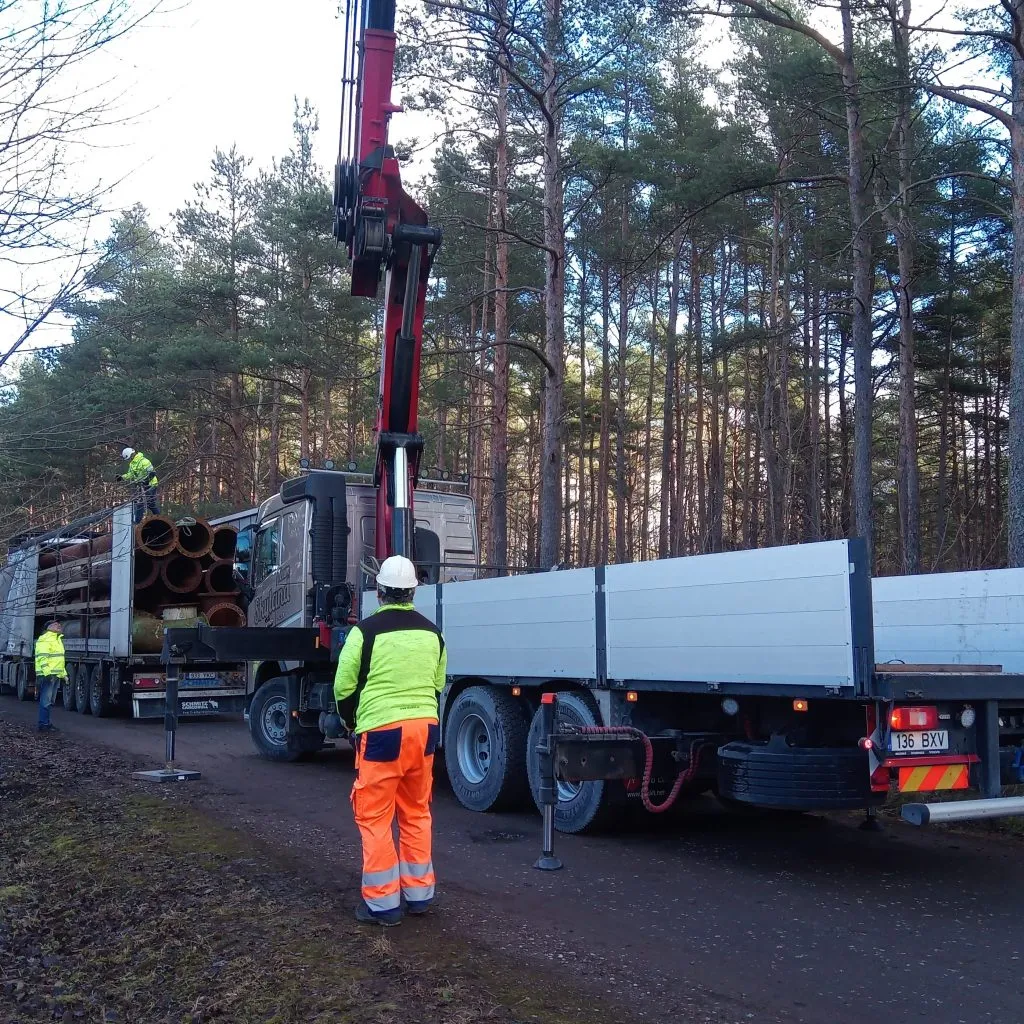

- 1200 m D600 rurociągu stalowego
Projekt w liczbach:
- Czas świadczenia usługi, w tym instalacji i demontażu, wynosił 70 dni kalendarzowych
- 8 zaangażowanych pracowników
- 2 ciężarówki z dźwigami hydraulicznymi, podnośnik koszowy i 2 dźwigi do montażu mostów rurowych
- 3 tygodnie planowania
- 2,5 tygodnia montażu
- 14 naczepy z materiałami i sprzętem
